第二章 10kV以下架空线路工程_深圳市市政工程消耗量定额2017

深圳市市政工程消耗量定额(2017)电子版在线,深圳市市政工程消耗量定额章节说明和工程量计算规则
第八册《路灯工程》
第二章 10kV以下架空线路工程
定额说明
一、本章包括底盘、卡盘、拉盘安装及电杆焊接,立杆、横担安装,拉线制作安装,导线架设,导线跨越架设,路灯设施编号,绝缘子安装等项目。

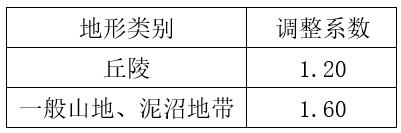

二、本章子目按平地条件编制,如在丘陵、山地施工时,其人工费和机械消耗量乘以下列地形调整系数。

三、地形划分以地质报告为准。
1.平地:指地形比较平坦,地面比较干燥的地带;
2.丘陵:指地形起伏的矮岗,土丘等地带;
3.一般山地:指一般山岭、沟谷地带、高原台地等;
4.泥沼地带:指经常积水的田地或泥水淤积的地带。
四、当全线地形分几种类型时,可按各种类型长度所占百分比求出综合系数进行计算。
五、线路一次施工按5根以上电杆(金属路灯杆)考虑,如5根以内者,其人工费和机械消耗量乘以系数1.2。
六、导线跨越。
1.在同一跨越档内,有两种以上跨越物时,则每一跨越物视为“一处”跨越,分别套用子目。
2.单线广播线不算跨越物。
七、横担安装子目已包括金具及绝缘子安装。金具及绝缘子等主要材料的规格、材质、数量与设计不一致时应按设计调整。
八、金属路灯的灯杆材料价格包含灯杆、灯臂、灯架、灯盘、高杆升降机构等(除灯具外)。
工程量计算规则
一、底盘、卡盘、拉线盘按设计用量以“块”为单位计算。
二、电线杆、金属路灯杆组立,分材质与高度,按设计数量以“根”为单位计算。
三、横担安装分不同形式以“组”为单位计算。

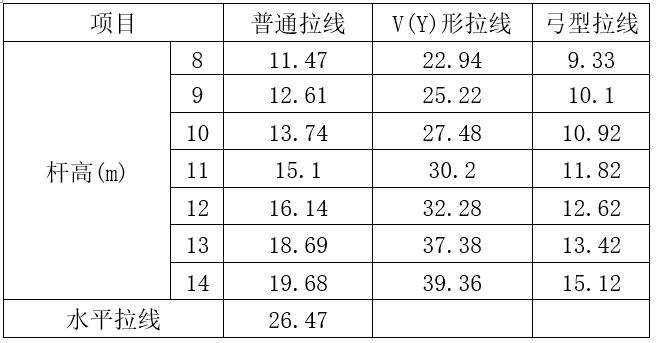

四、拉线制作安装,按施工图设计规定,分别不同形式以“组”为单位计算,拉线长度按设计全根长度计算,设计无规定时按下表计算:
单位:m/根

附注:水平拉线间距以15m计,如实际间距每增减1.0m,则拉线长度相应增加1.0m。

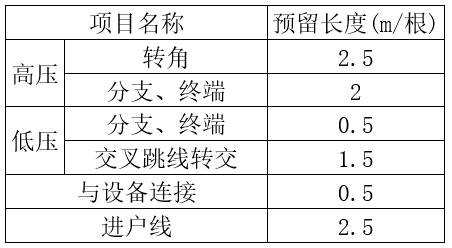

五、导线架设,分导线类型与截面以“1km/单线”为单位计算,导线长度按线路总长加预留长度计算,导线预留长度规定如下表:

六、导线跨越架设,指越线架的搭设、拆除和越线架的运输以及因跨越施工难度而增加的工作量,以“处”为单位计算,每个跨越间距按50m以内考虑,大于50m小于100m时,按2处计算。
七、路灯设施编号以“个”为单位计算;开关箱号、路灯编号、钉粘贴号牌不满10个,按10个计算。
八、绝缘子安装以“个”为单位计算。
