第一章 隧道开挖出渣
定额说明
一、本章包括隧道的洞身开挖(不含明挖、竖井、斜井),出渣运输等项目。
二、围岩分类:设计图示有的按设计图示分类,设计图示未明确的按《公路隧道设计规范》(JTJ026-90)围岩分类。
三、正洞洞身:按正洞洞身设计断面面积分别编制,洞身开挖(即拱部、边墙、仰拱、底板、沟槽、洞室)不区分工程部位。
四、在正常条件下,合理工期均衡施工组织编制,未考虑溶洞、突泥、突水等影响。隧道施工中出现非施工原因引起的塌方和溶洞时,对于塌方和溶洞造成的损失(含停工、窝工)及处理塌方和溶洞发生的费用另行计算。
本文发布自造价学社——专业的工程造价技术交流学习社区。www.zaojiaxueshe.com
工程量计算规则

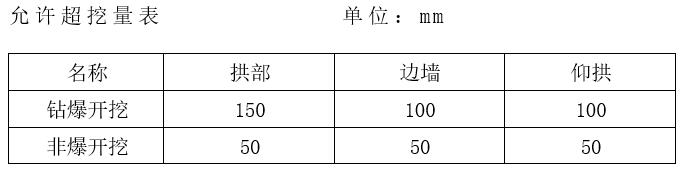

一、隧道开挖工程量按设计断面面积加允许超挖量乘以开挖长度以“m3”为单位计算,附属洞室及沟槽并入一起计算。如设计断面面积已包括超挖量,按设计超挖量计算,设计未明确的按下表计算:

二、隧道内沟槽的开挖和出渣工程量,按设计断面尺寸以体积计算。不得另行计算超挖量。
三、平洞出渣的运距,按装渣重心至卸渣中心的距离计算。其中洞内段按洞内轴线长度计算,洞外段按洞外运输线路长度计算。
四、平洞弃渣通过斜井或竖井出渣时,应分别执行平洞出渣及平洞弃渣经斜井或竖井出渣相应子目。
五、斜井出渣的运距,按装渣重心至斜井口摘钩点的斜距离计算。
六、竖井的提升运距,按装渣重心至井口吊斗摘钩点的垂直距离计算。

返回→ 深圳市市政工程消耗量定额2017
