D.3.7混凝土模板及支架工程_广东省市政工程综合定额2018

广东省市政工程综合定额2018电子版在线,广东省市政定额2018定额章节说明和工程量计算规则
第三册《桥涵工程》
D.3.7混凝土模板及支架工程
定额说明
一、本章定额包括现浇混凝土模板制作、安装,预制混凝土模板制作、安装和预制箱涵模板制作、安装等内容。
二、砖砌拱圈底模拱盔和支架,可按本章相应项目执行。
三、现浇混凝土承台分有底模及无底模两种,应按不同的施工方法套用本章相应项目。
四、现浇混凝土定额中模板以木模、工具式钢模为主。
五、现浇混凝土梁、板等模板子目中均已包括底模内容,但未包括支架部分。如发生时可套用本章相应项目。
六、预制混凝土空心板梁中空心部分,若采用橡胶囊抽拔,其摊销量已包括在子目中,不再计算空心部分模板工程量。
七、临时工程现浇混凝土中模板费用套用本章相应项目。
八、本章定额包括桩基础支架平台、木垛、支架的搭拆,打桩机械、船排、万能杆件的组拆,挂篮的安拆和推移,胎、地模的筑拆及桩顶混凝土凿除等内容。
九、本章定额支架平台适用于陆上、支架上打桩及钻孔灌注桩。支架平台分陆上平台与水上平台二类。
十、桥涵拱盔、支架均不包括底模及地基加固在内。
十一、组装、拆卸船排定额中已包括压舱费用。压舱材料取定为大石块,并按船排总吨位的30%计取(包括装、卸在内150m的二次运输费)。
十二、搭、拆水上工作平台定额已综合考虑了组装、拆卸船排及组装、拆卸打拔桩架工作内容,不得重复计算。
造价学社,专业的工程造价技术交流学习社区。本文发布自造价学社网zaojiaxueshe.com。
工程量计算规则
一、拱圈底模工程量按模板接触砌体的面积以“㎡”计算。
二、现浇混凝土模板工程:
1.现浇混凝土模板工程量按模板接触混凝土的面积以“㎡”计算。
2.现浇混凝土洞侧壁模板面积并入墙、板工程量之内计算。
三、预制混凝土构件模板工程:
1.预制构件中预应力混凝土构件及T形梁、I形梁、双曲拱、桁架拱等构件均按模板接触混凝土的面积(包括测模、底模)以“㎡”计算。
2.灯柱、端柱、栏杆等小型构件按模板接触混凝土的面积以“㎡”计算。
3.预制构件中非预应力构件安模板接触混凝土的面积以“㎡”计算,不包括胎、地模。
4.空心板中空心部分,按模板接触混凝土的面积计算工程量。
5.预制混凝土工程量不包括地模、胎模工程量,胎、地模的占用面积可按施工方案计算。施工方案没有明确时,大型预制构件T形梁、I形梁、空心板等,每根占用平面面积的工程量按下式计算:
平面面积=(梁长+2.00m)×(梁宽+1.00m)
四、搭拆打桩工作平台面积计算:

式中:F——工作平台总面积;
      F1——每座桥台(桥墩)工作平台面积;
      F2——桥台至桥墩间或桥墩至桥墩间通道工程平台面积;
      N1——桥台和桥墩总数量;
      N2——通道总数量;
      D——二排桩之间距离(m);
      L——桥梁跨径或护岸的第一根桩中心至最后一根桩中心之间的距离(m);
      A——桥台(桥墩)每排桩的第一根桩中心至最后一根桩中心之间的距离(m);

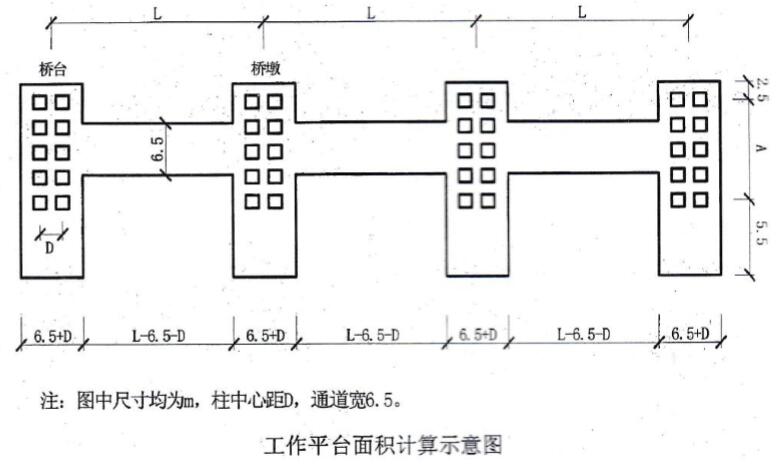

工作平台面积计算示意图如下:

五、凡台与墩或墩与墩之间不能连续施工时(如不能断航、断交通或拆迁工作不能配合),每个墩、台可计一次组装、拆卸柴油打桩架及设备运输费。
六、桥涵拱盔、支架空间体积计算:
1.桥涵拱盔体积按拱线以上弓形侧面积乘以(桥宽+2.00m)以“m³”计算。
2.桥涵满堂式钢管支架体积为结构底至支承面(水上支架为水上支架平台顶面)平均标高乘以纵向距离再乘以(桥宽+2.00m)以“m³”计算。
3.桁架式支架以“t”计算。
4.支架预压的工程量按支架上设计图示现浇板、梁混凝土的实体积以“m³”计算。
5.水上钢平台以“t”计算。
七、挂篮的压重费按施工组织设计计算。
八、0号块扇形支架安拆工程量按顶面梁宽计算。边跨采用挂篮施工时,其合拢段扇形支架的安拆工程量按梁宽的50%计算。

返回→ 广东市政工程定额2018第三册《桥涵工程》

返回→ 广东省市政工程综合定额2018

广东省市政工程综合定额(2018),广东省市政工程综合定额2018电子版,广东省市政工程综合定额2018定额解释说明及工程量计算规则,2018广东市政定额,广东2019市政定额电子版,广东省市政工程定额2018下载。
请加QQ群免费下载上面资料,造价学社官方QQ群:309845331 造价学社官方21群

0 个评论

要回复文章请先登录注册
